山东魏桥铝电六厂#1机低氮进展超前

更新时间:2016-01-23 22:25:42   浏览次数:

          山东魏桥铝电邹平六电技改一厂#1锅炉低氮项目为EPC总承包项目。我司负责整个锅炉主燃区煤粉燃烧器、二次风燃烧器,燃尽风燃烧器及风箱、风道改造,热工控制及电力电缆敷设,执行器工程的设计、供货、安装及锅炉送粉管道、钢结构等相关设备的改造、工程的工艺设计、设备制造(含现场制作设备)、设备及材料供货、运输、安装及主要工序验收、调整试运、技术服务、人员培训、试验、售后服务等。

 本项目工期计划很紧:为配合业主铝业生产,业主要求总工期限制在30天内。电厂于2016年1月3日上午11:00点停炉。施工期限计划由1月3日至2016年2月2日;工期节点:第七天旧设备全部拆除完成、燃尽风水冷套吊装;第12天水冷壁安装、探伤完毕;第16天燃尽风系统贯通;第21天主燃烧器安装完毕;第26天动力场试验。

         进入1月,山东地区寒气逼人,气温大降,大雪纷飞。公司项目部团队通过前期精心策划、施工过程精细组织、严格执行,所有工作均按计划要求甚至提前完成,所有工程进度均有业主参与验收及配合,获得业主首肯。目前工程项目已完成燃烧器切圆验收,风道贯通。

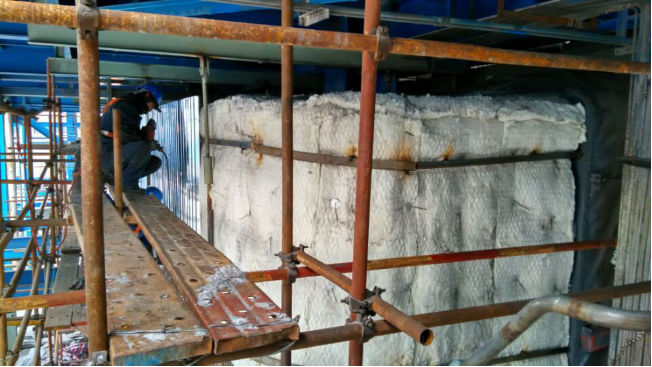

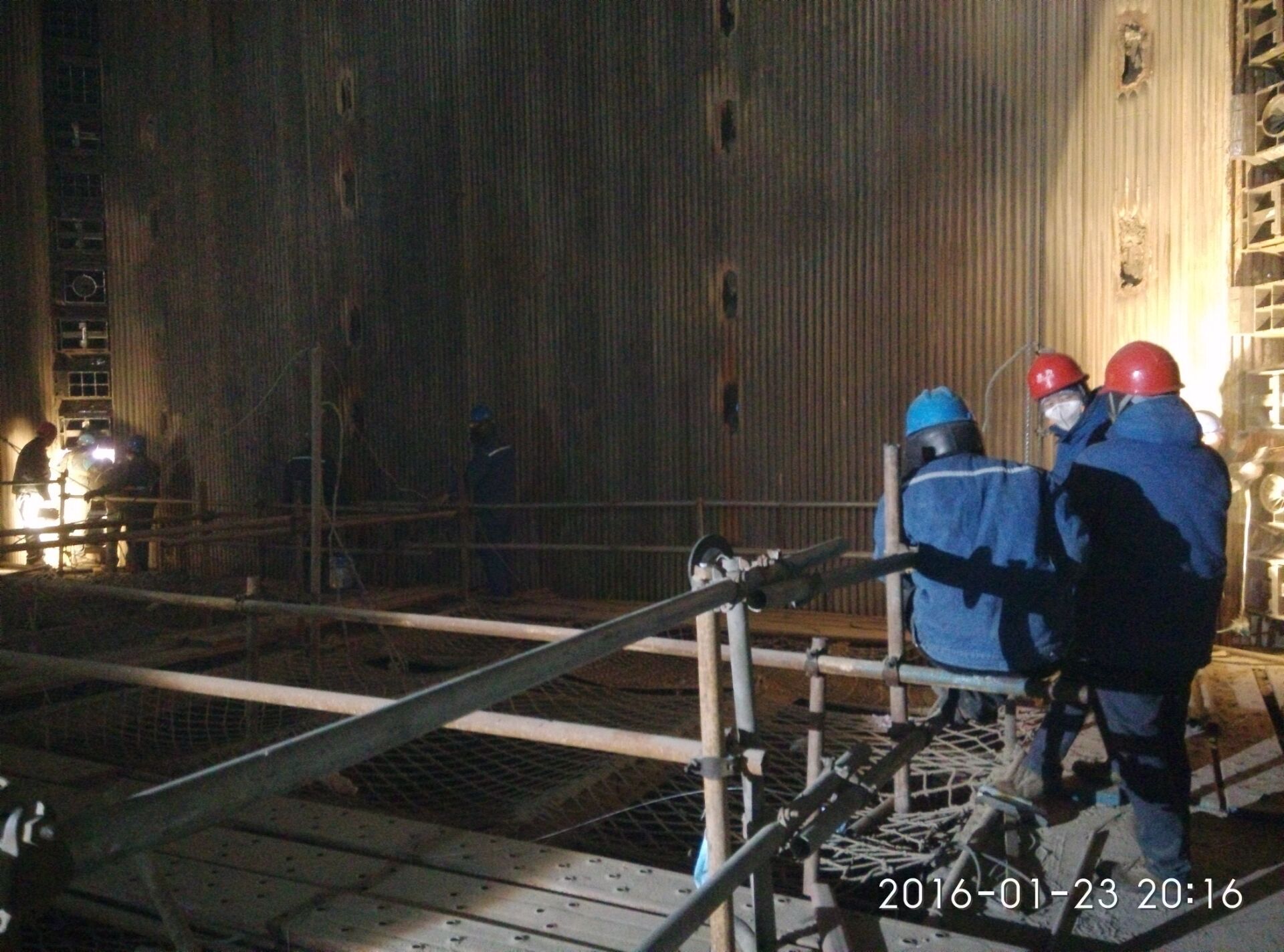

切圆验收                                                                                                            保温施工
