海拉尔热电南郊分厂1~3号炉脱硫改造进度展示
目前整体进度完成68%工程量,现0米层风机就位,二次灌浆完成;加热器就位安装完毕;钢结构仓体顶部除尘器及其他设备安装到位完成;4.5米层皮带今天就位,其他阀门、控制箱等小设备已转运至平台;锥斗及下料口已安装完成;11米层架手架今天已加高至17米,脚手架完成整改;顶部平台支座完成40%;第三个重要节点设备安装、热工电气及保温施工,设备就位。现在主要是平台及保温、封闭间跟上,为后续设备安装创造条件。

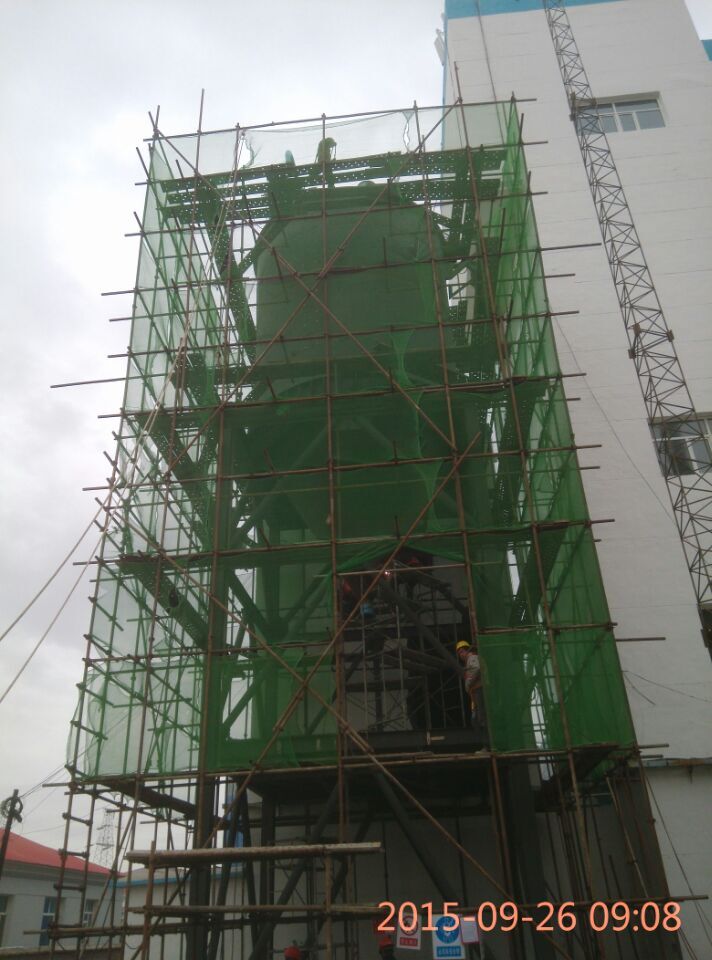

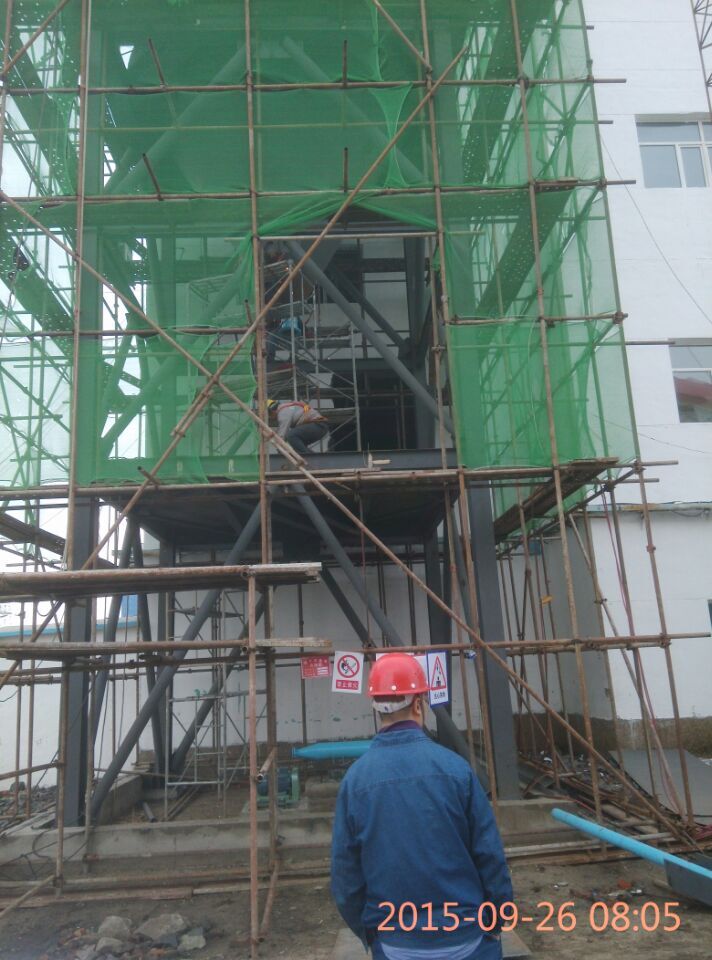

0米设备就位 仓顶设备就位

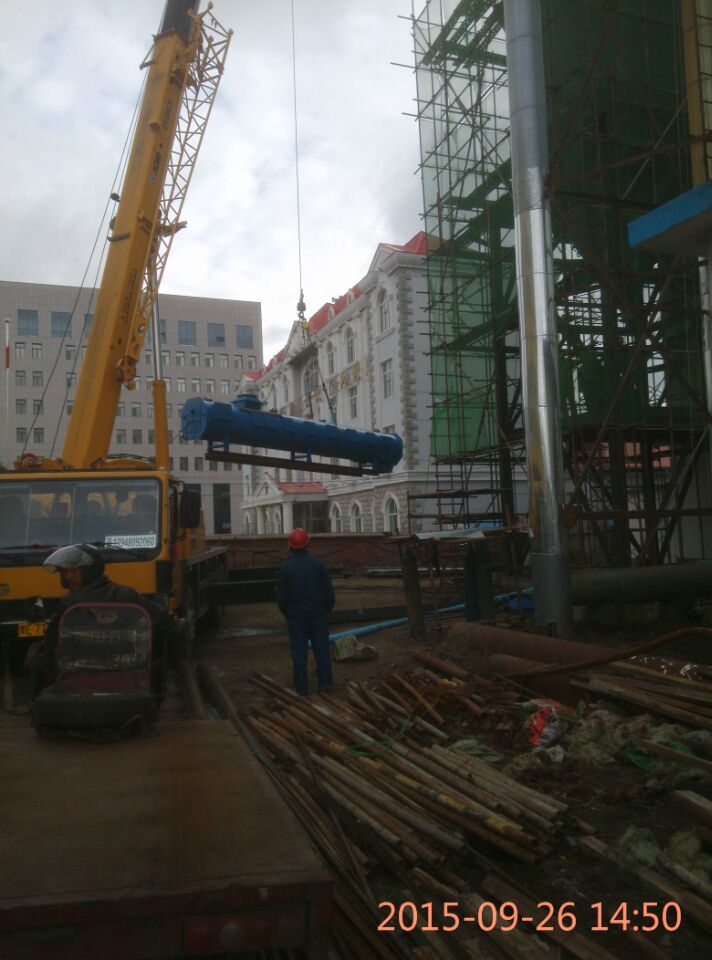

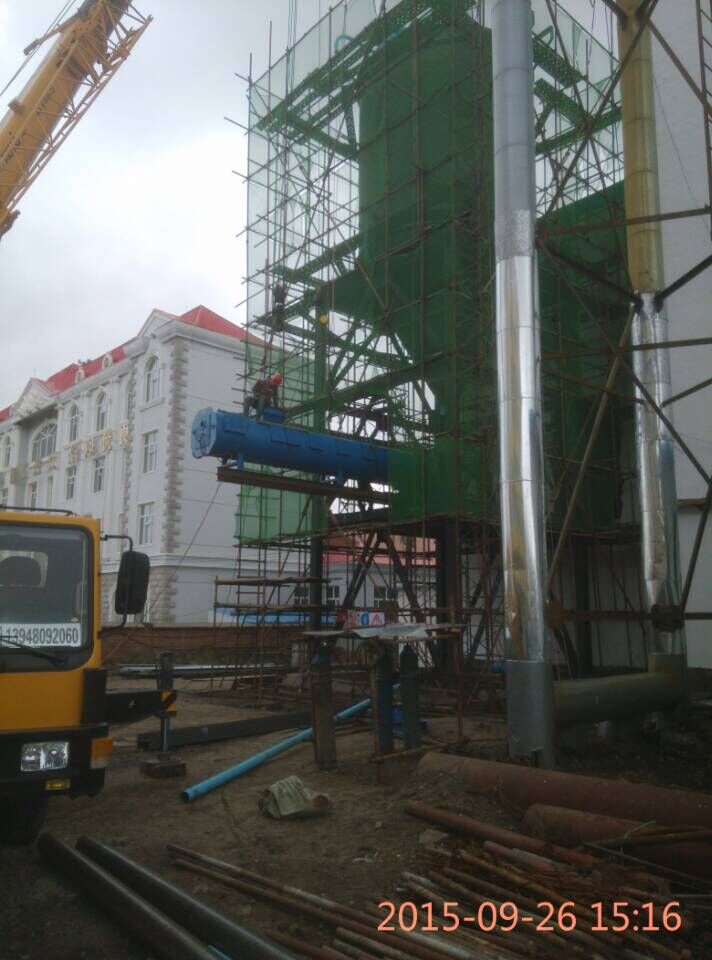

皮带机吊装 皮带机就位
